Підрощування силосу 5000 тонн: реальний таймлайн від фундаменту до здачі

День за днем: що відбувається на майданчику при монтажі комерційного силосу 5000 тонн. Склад бригади, критичний шлях, паралельні роботи і реалістичний порівняльний приклад jacking vs кран.

Силос 5000 тонн: що це означає у метрах і кільцях

Силос ємністю 5000 тонн пшениці (об'ємна маса 750 кг/м³ — стандарт для розрахунків) потребує об'єм ≈ 6667 м³. Типові параметри для найпоширеніших конфігурацій:

ДіаметрБрендКількість кілецьВисота стінкиЗагальна висота
22 мSymaga S220016 кілець≈ 20 м≈ 26 м
18 мSymaga S180024 кільця≈ 30 м≈ 36 м
21 мGSI HD18 кілець≈ 22 м≈ 28 м
27 мGSI Maxim10 кілець≈ 12 м≈ 18 м

Для аналізу беремо найтиповіший кейс: Symaga 22 м × 16 кілець висотою стінки 20 м. Це відповідає приблизно 5200-5500 тоннам пшениці залежно від конуса вивантаження.

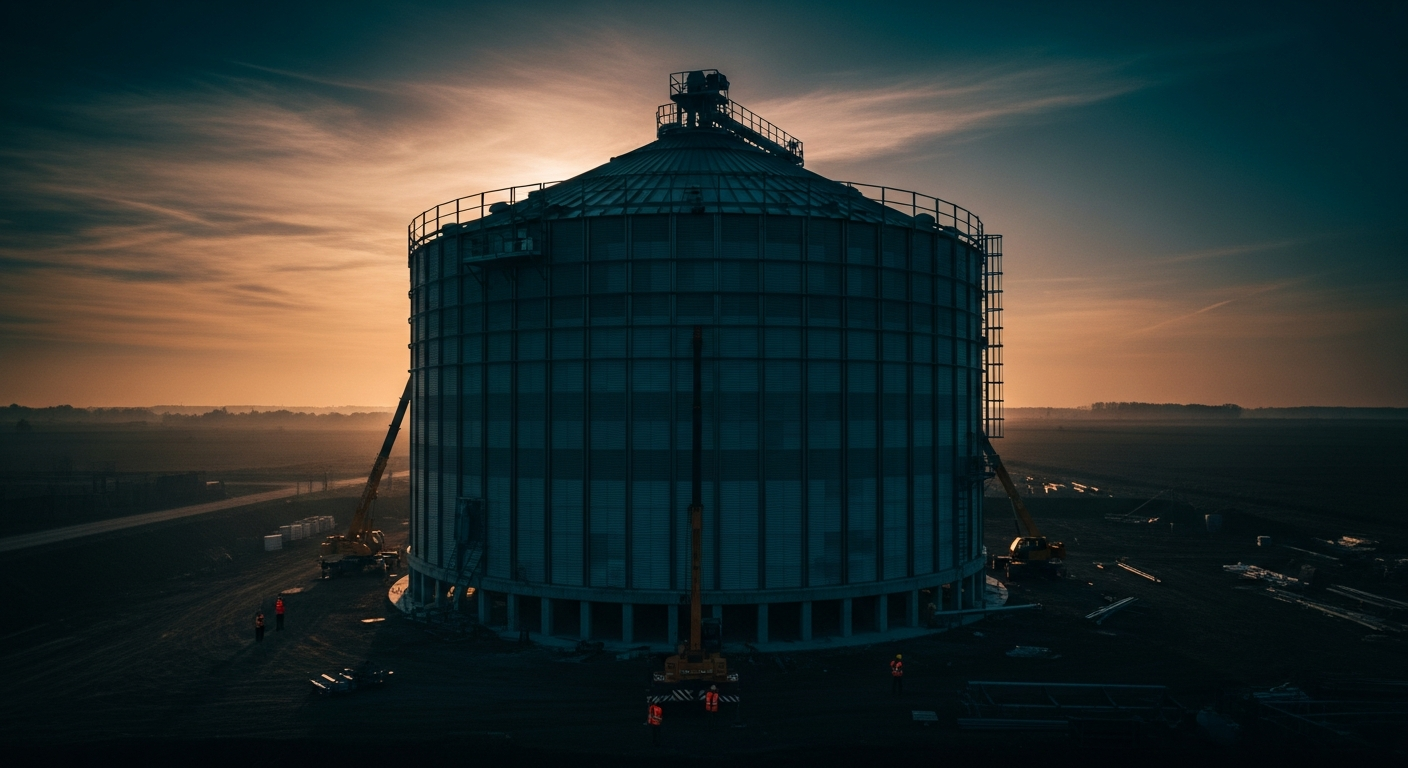

Монтаж комерційного силосу 5000 тонн методом підрощування jacking — бригада FERRON

День за днем: таймлайн монтажу 5000-тонного силосу

Наведено реальний графік для Symaga 22 м, бригада 6 монтажників, весняний сезон (15°C, вітер до 7 м/с), 10-годинний робочий день.

День 1-2 (підготовка і збірка даху)

  • Перевірка фундаменту: нівелір у 16+ точках, перевірка анкерних болтів на відповідність осям.
  • Розміщення гідравлічних домкратів: 14 домкратів по 10 т кожен (рівномірно по периметру 22 м, крок ~4,9 м).
  • Збірка конічного даху на землі: центральний конус + секції + вентиляційний люк + завантажувальний патрубок. Вага даху ≈ 4,2 т.
  • Перший підйом: дах + перше кільце. Перевірка геометрії, первинний замір вертикалі.

День 3-4 (темп монтажу встановлений)

  • Ритм: 1 кільце + підйом = 4-5 годин для 22 м (монтаж листів, болтування, 5% контрольна затяжка, підйом, замір).
  • 1,5-2 кільця за робочий день при стабільних умовах.
  • Вимір вертикальності після кожного кільця: теодоліт, протокол.

День 5-9 (основна висота)

  • Монтаж кілець 4-12. Найвища продуктивність: бригада вже знає ритм, матеріал подається без затримок.
  • На 6-7 кільці: монтаж першого вітрового кільця (кількість і позиція за специфікацією Symaga).
  • Параллельно: підрядник починає копання під фундамент норійної башти (FERRON не заважає).

День 10-12 (верхні кільця — повільніше)

  • На висоті 16-18 м конструкція більш чутлива до вітру. При вітрі > 8 м/с — перерва.
  • Монтаж другого вітрового кільця.
  • Темп знижується до 1 кільця за день через більшу обережність і контрольні виміри.

День 13-14 (фінальне опускання і анкерування)

  • Монтаж останнього (16-го) кільця і опорного кільця фундаменту.
  • Фінальне опускання конструкції на анкерні болти фундаменту.
  • Затяжка анкерних болтів з фінальним моментом (M16 клас 10.9: 150-170 Нм).
  • Зняття домкратів і демонтаж опорних рамок.

День 15-16 (внутрішнє обладнання і документація)

  • Монтаж драбин, поручнів, заземлення.
  • Перевірка всіх болтових з'єднань: 5% вибіркова затяжка по всій висоті.
  • Фінальний замір вертикальності: теодоліт з чотирьох сторін. Протокол.
  • Акт прийомки прихованих робіт, виконавча документація КМ.

Підсумок: 14-16 робочих днів (≈ 3 тижні з урахуванням погодних перерв)

Symaga 22 м × 16 кілець від завезення обладнання до підписання акта — 14 робочих днів при ідеальних умовах, 16-18 при середніх. Це ті самі "2-3 тижні на один силос", про які ми говоримо замовникам.


Критичний шлях: що затримує і що прискорює

Фактори затримки:

  • Погода: вітер > 10 м/с — стоп. При частих западноукраїнських вітрах весна може давати 2-3 простоїх-дні на тиждень.
  • Фундамент: якщо після приїзду виявляємо геометричні відхилення — затримка 1-2 дні на виправлення.
  • Брак матеріалу: якщо замовник не забезпечив повний комплект — монтаж зупиняється. Завжди вимагаємо 100% наявність матеріалу до початку.
  • Декілька силосів паралельно: при монтажі 2 силосів одночасно темп на кожному падає, але загальний об'єкт закривається швидше.

Фактори прискорення:

  • Чіткий матеріально-технічний план: кожен ранок матеріал вже розкладений, домкрати готові.
  • Досвідчена бригада (4+ роки jacking) — темп на 20-25% вище, ніж у першорічників.
  • Кріпильна бригада з 2 роторними ключами одночасно (паралельна затяжка).

Склад бригади і розподіл функцій

РольКількістьФункція
Бригадир1Контроль геометрії, командування підйомами, комунікація із замовником
Монтажники-болтарі3Збірка кільця, болтування, першочергова затяжка
Оператор домкратів1Синхронізація підйому, стеження за рівнями
Підсобник-подача1Подача листів і кріплень, сортування

Усього 6 осіб — оптимум для силосу 22 м. 4 особи — можливо але повільніше. 8 осіб — не прискорює через вузьке робоче місце при jacking (роботи тільки на висоті одного кільця).


Jacking vs кран: реальне порівняння на 5000-тонному силосі

ПараметрJacking (FERRON)Мобільний кран 40 т
Тривалість монтажу стінки12-14 робочих днів8-10 робочих днів
Оренда крана0 грн180 000-250 000 грн (10 днів)
Вимога до майданчикуНемає спецвимогПідкранова зона 10 м, тверде покриття
БезпекаРоботи на висоті 1,2-2 мПідйоми на 20+ м
ПогодозалежністьВітер > 10 м/с — стопВітер > 8 м/с — стоп (кран чутливіший)
Якість болтуванняВся зоні на зручній висотіВерхні кільця — у важкодоступних місцях

Детальніше — у статті Jacking vs кран: повне порівняння. Про загальні терміни монтажу різних розмірів — скільки займає підрощування силосу. Загальний гід — jacking method: повний огляд.

Плануєте силос 5000 тонн?

Надішліть технічне завдання — складемо реалістичний графік монтажу під ваші жнива і бюджет.

Отримати графік монтажу →

Маєте об'єкт?

Потрібен монтаж металоконструкцій? Розрахувати вартість

Написати →
FAQ

Часті запитання.

  • Для Symaga 22 м × 16 кілець — 14-16 робочих днів (2,5-3 тижні з урахуванням вихідних і можливих погодних простоїв). При ідеальних умовах і досвідченій бригаді — 12-13 днів. Відлік від завезення обладнання до підписання акта прийомки.

  • Оптимальна бригада для силосу 22 м — 6 осіб: бригадир, 3 монтажники-болтарі, оператор домкратів, підсобник. Це FERRON-стандарт. 8 осіб не дають приросту швидкості через вузьке робоче місце при jacking; 4 особи — теж можливо але темп нижчий на 25-30%.

  • Так, якщо: 1) фундамент готовий і перевірений до прибуття бригади; 2) весь комплект матеріалу на майданчику з першого дня; 3) погода дозволяє — весняне вікно до середини червня зазвичай сприятливе. Монтаж 5000 т за jacking реально вкластися в 3 тижні від завезення до здачі.

  • Для діаметру 22 м — 14 домкратів по 10 тонн кожен (загальна вантажопідйомність 140 т при реальній вазі конструкції 35-45 т). Розміщуються рівномірно по периметру з кроком ≈ 4,9 м. Обов'язкова електронна синхронізація.

  • Монтажники завжди працюють на висоті одного кільця — від 1,2 до 2,5 м від землі залежно від висоти кільця. Навіть коли загальна конструкція вже підіймається до 15-18 м — нове кільце монтується біля землі. Це головна перевага jacking для безпеки.

Автор

Команда FERRON

Бригада практиків монтажу металоконструкцій. 5–10 років на об'єктах в Україні та Європі.
